Interview avec Yéo Brahima, chef chantier TCO Service sur le projet de construction d’une piscine olympique à Bondoukou

1- Présentez-vous

Je suis Monsieur Yeo Brahima conducteur des travaux génie civil à TCO services. Je suis chargé de la conduite des travaux de construction de la piscine de Bondoukou.

2- Présentez-nous le projet que vous pilotez ici à Bondoukou


Notre projet ici à Bondoukou est une initiative qui vise à construire une piscine semi olympique (c’est-à-dire piscine et vestiaire) de pointe pour le lycée jeune fille de Bondoukou.

La projet a débuté le 10 octobre 2022. En tant que chef de chantier, je suis honoré de piloter ce projet qui bénéficiera non seulement aux élèves, mais aussi à tous ceux qui viendront profiter de cette belle installation. La piscine est conçue pour offrir un espace de loisirs sûr et moderne, répondant aux normes les plus élevées en termes de qualité et de sécurité. TCO Service a pris en compte les du cahier de charges ainsi que les normes environnementales et de construction. Notre objectif est de créer un lieu qui deviendra un centre de vie sociale et de bien-être pour le lycée jeune fille de Bondoukou, favorisant la santé et le plaisir. Nous avons rassemblé une équipe compétente pour mener à bien ce projet, et nous travaillons en étroite collaboration avec toutes les parties prenantes du projet pour garantir son succès.

3- Qu’est-ce qui a milité en faveur de TCO Service pour sa sélection pour ce projet ?

Lors du processus de sélection pour l’exécution de ce projet de construction de piscine à Bondoukou, plusieurs facteurs ont milité en faveur de TCO Service. Tout d’abord, notre entreprise bénéficie d’une solide réputation dans le domaine de la construction. Nous avons démontré notre efficacité à respecter les délais et les budgets, tout en maintenant des normes de qualité élevées grâce à notre équipe jeune mais professionnelle.

L’équipe de TCO Service possède une expertise diversifiée dans tous les aspects de la construction de piscines, de la conception à la gestion de projet en passant par la coordination des sous-traitants. Nous avons également une solide expérience dans l’application des normes de sécurité et de qualité les plus strictes.

Nous avons présenté une proposition d’offre détaillée et innovante qui répondait parfaitement aux besoins de ce projet à Bondoukou. Notre proposition mettait en avant des solutions techniques avancées, une approche durable de la construction et un engagement envers l’implication de la communauté locale dans le processus de construction.

Notre entreprise a démontré un fort engagement envers le développement socio-économique des régions où nous intervenons. Nous avons mis en place des programmes de formation pour les travailleurs locaux, favorisant ainsi le développement des compétences et la création d’emplois pour les jeune de Bondoukou.

Dans l’ensemble, c’est notre combinaison d’expertise technique, d’engagement envers la qualité et la sécurité, ainsi que notre approche inclusive et responsable du développement communautaire qui ont milité en notre faveur pour être sélectionnée pour exécuter ce projet.

4- Quel est l’état d’avancement global du projet aujourd’hui ?

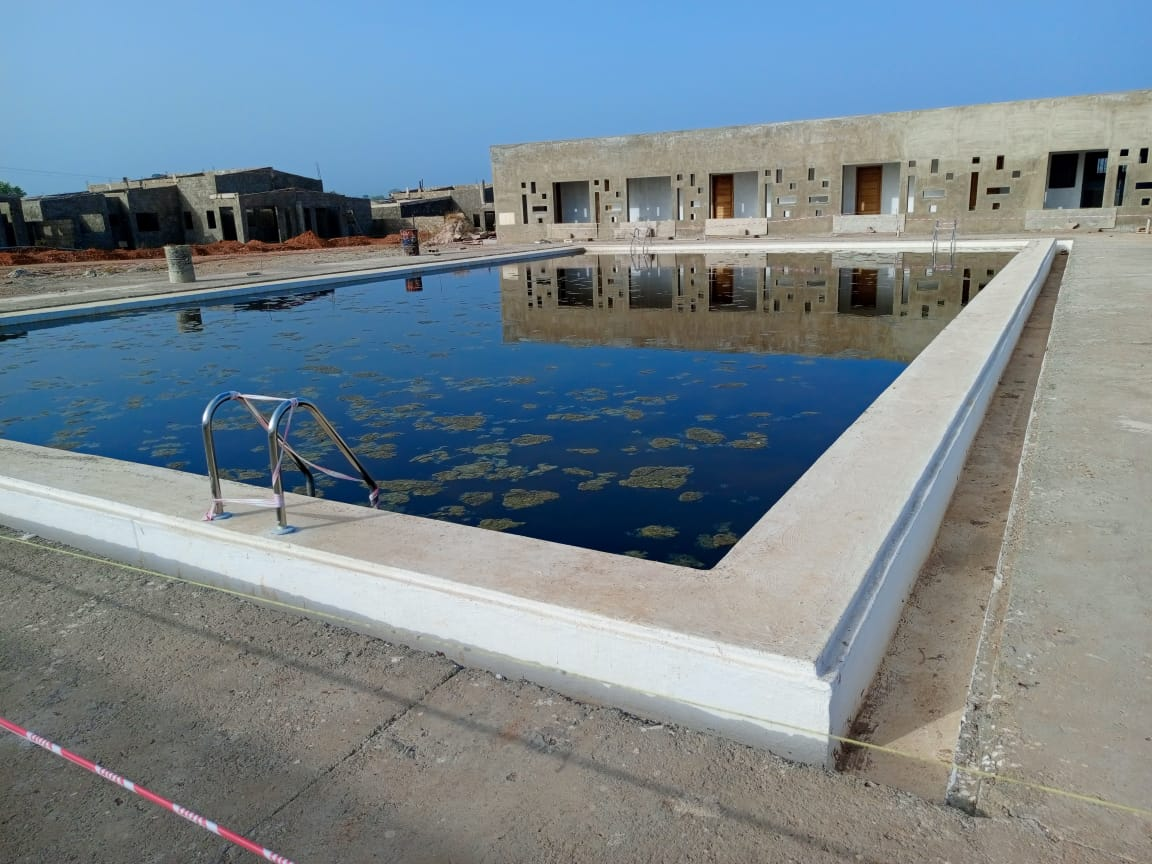

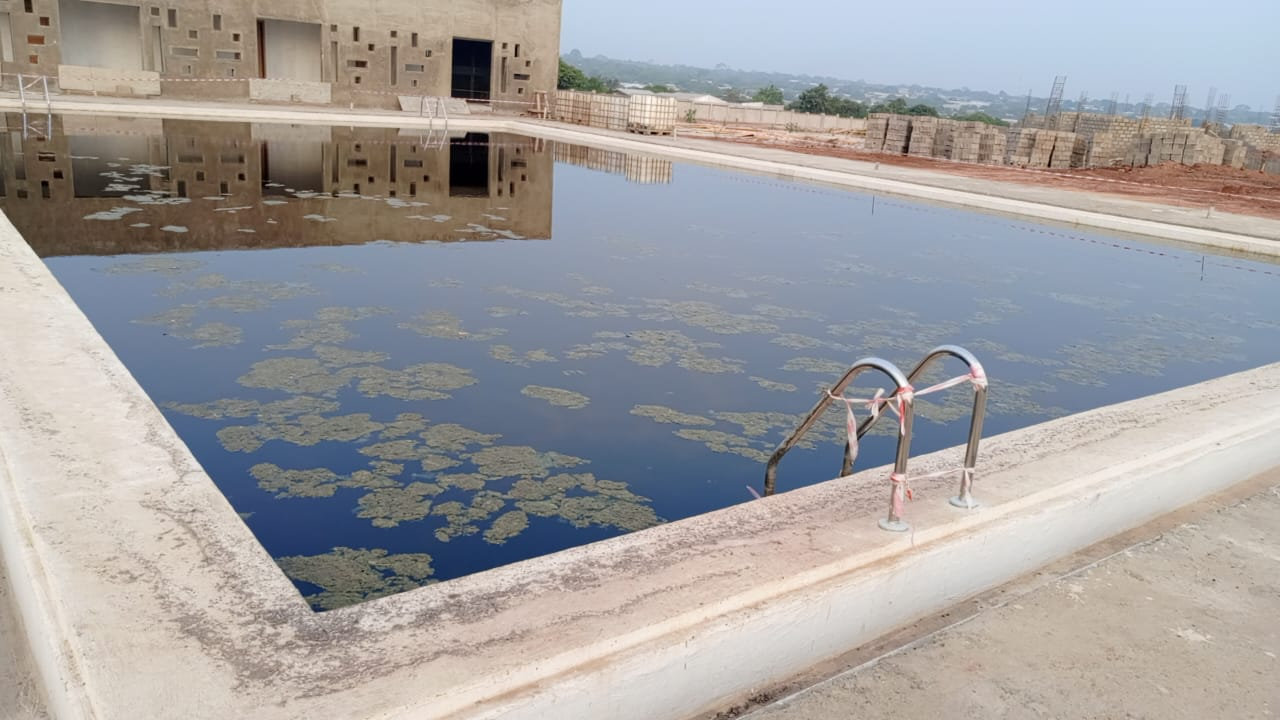

Aujourd’hui, le chantier progresse de manière significative et selon le planning établi, nous sommes à 66% de taux d’exécution des travaux. Actuellement, nous avons franchi plusieurs étapes importantes qui démontrent un bon état d’avancement global du projet.

Nous avons achevé la phase de préparation du site, ce qui inclut la délimitation de la zone de construction, la préparation du sol et l’installation des infrastructures nécessaires telles que l’alimentation en eau et l’électricité. Cette étape est cruciale car elle jette les bases pour la suite du projet.
Ensuite, nous avons avancé dans la phase de construction proprement dite de la piscine. Les fondations ont été coulées selon les spécifications techniques et nous avons commencé à ériger la structure de la piscine. Les travaux de terrassement sont également en cours, avec un souci constant de respecter les mesures de sécurité et de qualité.

Parallèlement, notre équipe travaille sur les aspects techniques et esthétiques du projet. Nous avons finalisé la conception détaillée de la piscine en collaboration avec nos architectes et ingénieurs, en tenant compte des exigences du projet et des normes de qualité en vigueur. Nous avons également sélectionné les matériaux et équipements nécessaires, en privilégiant des solutions durables

En termes de planning, nous sommes en avance sur certaines étapes et nous continuons à suivre de près les délais prévus pour chaque phase du projet. Notre objectif est de maintenir cet élan positif et de livrer la piscine à Bondoukou dans les délais impartis, tout en garantissant la qualité et la sécurité du résultat final.

L’état d’avancement global du projet est très satisfaisant à ce stade, et nous sommes confiants dans notre capacité à mener à bien ce projet dans les meilleures conditions

5- Avez-vous rencontré des défis majeurs depuis le début du projet ? Si oui, lesquels ?

Depuis le début du projet, notre équipe a dû faire face à certains défis majeurs qui ont nécessité une approche stratégique gagnante. L’un des principaux défis auxquels nous avons été confrontés était lié à la logistique et à la gestion des ressources en sable, gravier et ciment. Tous ces matériaux sont approvisionnés depuis Abidjan.

La mise en place des équipements nécessaires sur le site de construction, ainsi que la coordination des matériaux et des équipes de travail, ont exigé une planification minutieuse et une gestion efficace des délais. Des retards dans la livraison de certains matériaux et équipements ont failli impacter le calendrier initial, mais grâce à une communication ouverte et à une collaboration étroite avec nos fournisseurs, nous avons réussi à minimiser ces impacts sur l’avancement global du projet. Nous avons pu trouver des solutions efficaces et maintenir un bon rythme d’avancement dans la réalisation

6- Quel est l’échéancier prévu pour la finalisation de ce projet ?
Le projet est prévu se terminé mi-mai 2024.Après 6 mois, nous à 66% dans l’exécution des travaux. Actuellement, nous sommes en bonne voie pour atteindre nos objectifs dans les délais prévus. Notre équipe surveille de près l’avancement du projet et ajuste continuellement le planning en fonction des circonstances et des défis rencontrés sur le terrain. Nous sommes pleinement engagés à respecter les échéances convenues et à livrer ce projet dans le délai, tout en garantissant la qualité et la satisfaction de notre client.

7- Quelles sont les mesures prises pour assurer la sécurité des travailleurs sur le site ?

Yeo Brahima, chef chantier chez TCO Service

Yeo Brahima, chef chantier chez TCO Service

Nous avons fourni des casques, des chasubles et des chaussures de sécurité à tous nos travailleurs pour assurer leurs sécurités. En plus de cela, chaque lundi et vendredi nous prenons un quart d’heure pour sensibiliser les ouvriers sur les méthodes de sécurité sur le site. Nous menons régulièrement des inspections de sécurité sur le site pour identifier les éventuels risques et prendre les mesures correctives nécessaires. Nous encourageons également une culture de sécurité proactive au sein de notre équipe, en encourageant les travailleurs à signaler tout problème de sécurité et à proposer des solutions pour l’améliorer. La sécurité des travailleurs est une priorité constante pour TCO Service, et nous mettons tout en œuvre pour garantir un environnement de travail sûr.

8- Comment évaluez-vous la qualité du travail effectué jusqu’à présent ?
J’évalue la qualité du travail effectué jusqu’à présent comme étant très satisfaisante. Nous avons veillé à ce que toutes les étapes, depuis la préparation du site jusqu’à la réalisation des finitions, soient exécutées avec le plus grand soin. Nous avons utilisé des matériaux de haute qualité, sélectionnés pour leur durabilité et leur résistance.

Nous avons aussi mis en place un système de contrôle qualité rigoureux pour vérifier la conformité de notre travail à chaque étape du projet. Cela inclut des inspections régulières sur le site de construction, des tests de qualité sur les matériaux et les équipements, ainsi que des audits internes pour évaluer la performance de notre équipe. Je suis fier du dévouement et du professionnalisme de mon équipe, nous continuerons à maintenir cet esprit jusqu’à la finalisation du projet.

9- Quelles sont les prochaines étapes clés du projet ?

Les prochaines étapes clés du projet revêtent une importance capitale pour la réussite de la piscine. Nous avons soigneusement planifié ces étapes afin de garantir un achèvement en temps voulu et tel qu’exigé par le cahier de charges. Tout d’abord, nous nous concentrons sur le carrelage de la piscine, une phase qui ajoutera non seulement une esthétique, mais assurera également une surface durable et facile à entretenir. Ensuite, la pose des équipements piscine est une étape critique qui nécessite une coordination précise pour garantir leur fonctionnement optimal.

De la filtration à l’éclairage en passant par les systèmes de chauffage et de circulation de l’eau, nous nous assurons que chaque équipement est installé. Parallèlement, nous entreprenons la peinture des vestiaires, une tâche qui contribuera à l’aspect final et à l’ambiance générale de l’espace. Nous avons sélectionné des peintures de haute qualité qui résistent à l’humidité et à l’usure. Enfin, nous allons achever le projet par le nettoyage du chantier pour assurer un environnement propre et accueillant. Nous allons procéder à un nettoyage approfondi du site, en éliminant tout débris
